Калькулятор быстровозводимых зданий

Расчет стоимости быстровозводимого здания, цена здания онлайн

3 337 226

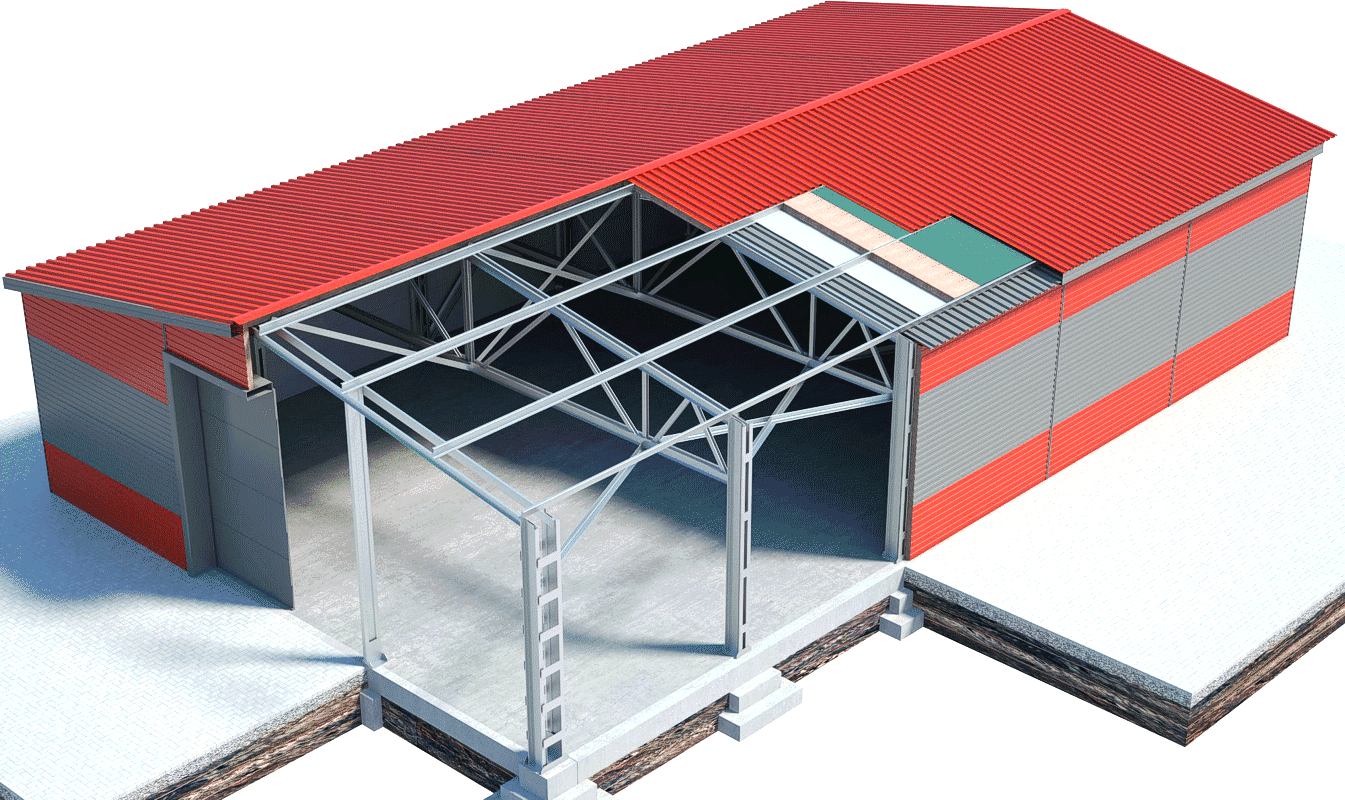

Быстровозводимое здание
Геометрия здания






Каркас



Стены
Кровля
Ворота



Двери

Окна

Быстровозводимое здание
Размеры36 × 18 м
Высота по стене7,14 м
Высота до низа несущих конструкций6,04 м
Количество пролетов1
Длина пролета18 м
Уклон кровли
Высота по коньку8,57 м
Количество этажей1
Площадь здания648 м²
Полезный объем здания3 914 м³
Шаг несущих колонн6 м
Тип несущих колоннДвутавр широкополочный 35Ш1
Шаг колонн фахверка6,00 м
Тип колонн фахверкаДвутавр колонный 20К1
Объем бетона

Объем бетона и арматуры (ориентировочно) на невентилируемый фундамент, цоколь и полы при горизонтальной поверхности грунта:

Бетон м. B20 (подколонники)41,62 м³
Бетон м. B22,5 (цоколь)19,44 м³
Бетон м. B25 (полы толщ. 150 мм)97,2 м³
Арматура А3 диам. 12 мм1,95 т
Арматура А3 диам. 8 мм1,47 т
Бетон м. B25 (полы толщ. 150 мм)97,2 м³
Монтажные работы
Количество автотранспортных средств (еврофуры) для транспортировки конструкций2 ед
Стоимость строительства фундамента и цоколя (уточняется техническим заданием заказчика)1 099 008,00 руб
Стоимость монтажа здания с автокраном533 658,00 руб
Стоимость монтажа здания без крана (кран заказчика)444 715,00 руб
Наименование конструкцийКоличествоСумма, руб
Конструкции стального каркаса - 2-скатный ЛМК1 к-т3 240 025,20
Крепежные детали1 к-т97 200,76
Итого3 337 225,96

Цены на конструкции соответствуют дате расчета — 17.10.2019 г.

Стоимость с учетом НДС 20%.

Стоимость монтажа — ориентировочно 25% от стоимости конструкций.

Стоимость не включает железобетонные конструкции фундамента, доставку, вентиляцию, инженерное оборудование.

Срок изготовления конструкций зависит от объема конструкций и занимает от 2‑х до 4‑х месяцев с момента 60% предоплаты.

Условия поставки — EXW (самовывоз, г. Тула)

Данный комплект содержит все элементы каркаса, ограждающих конструкций и крепежа. Металлоконструкции (ЛМК) отгружаются пачками по 2‑4 тонны, фермы поштучно (1 еврофура может перевозить 10‑13 ферм длиной от 9 до 12 м), сэндвич-панели в упаковках по 12-15 шт в упаковке, крепеж и метизы — в коробках, фасонные элементы (нащельники) — в связках. Комплект поставки здания включает в себя рабочую документацию КМД и монтажные схемы.

Каркас быстровозводимого здания сборно-разборный на высокопрочных болтовых соединениях, состоит из колонн двутаврого сечения и сварных перекрытий — ферм различных форм с уклоном от 1,5% (плоская кровля) до 15% (односкатные и двускатные). Крепление несущих колонн и колонн фахверка с фундаментом — на анкерных болтах. Торцевые рамы включают в себя несущие колонны и конструкций перекрытия (фермы и ригели).

Пространственная жесткость здания обеспечивается рамно-связевой схемой. Жесткие узлы рамы колонн и перекрытия обеспечивают жесткость каркаса, а горизонтальные распорки и крестообразные связи — устойчивость вдоль здания.

Система горизонтальных связей, распорок и кровельных прогонов обеспечивает жесткость конструкций перекрытия; жесткость торцевых стен — системой вертикальных связей и распорок по колоннам фахверка.

Связи выполняются являются из профильной трубы либо из стального прутка на резьбовых талрепах. Профильная труба используется для изготовления распорок, оцинкованные холодногнутые профили для прогонов в зависимости от конструктивного исполения каркаса здания. Трубы квадратного сечения либо из оцинкованные холодногнутые С‑профили ЛСТК применяются для стеновых прогонов и прогонов покрытия.

Дополнительные металлоконструкции каркаса представляют собой стальные элементы такие, как оконные ригели, импосты, стойки, оконные прогоны, конструкции аэросветовых и зенитных фонарей, и крепятся к основному каркасу через специальные соединительные кронштейны.

Комплекты легковозводимых зданий и сооружений имеют компактный транспортный объем. Отправка конструкций возможна железнодорожным транспортом вагонами (вместимостью до 60 т), полувагонами (вместимостью до 40 т) и контейнерами (20 и 40 футов).
